🌊 防汛应急处置复盘 | 超标准洪水实战检验

极端洪水突破防线,项目如何守住 0 泡车、0 有效投诉?

以台风"沙德尔"极端强降雨下莆田祥和木兰印象项目为例,复盘超标准洪水中的前置准备、对客移车、全程播报与避险决策。

累计访问次数 累计访问人次
案例来源:A71 莆田祥和木兰印象项目 | 万科物业-业务管理中心
背景与案例概况
极端天气正在突破历史经验,项目须按"超标准洪水"重新设防

超强厄尔尼诺影响可能延续至 2027 年夏季,次年汛期风险尤需警惕。历史不会简单重演,但 1998 年长江特大洪水警示我们:必须以史为鉴、提前设防。

今年极端降雨已发出明确信号:台风"沙德尔"期间,福建暴雨综合强度为 1961 年以来第一,超过 2023 年"杜苏芮""海葵"过程;沈阳暴雨多项指标突破 1951 年有完整记录以来极值。

⚠ 核心判断:极端暴雨正在突破历史纪录。项目不能再以历史最高水位作为安全上限,必须按超标准洪水准备。

📍 案例概况:超标准洪水下的一次实战检验

受台风"沙德尔"极端强降雨叠加木兰溪局部决堤影响,瞬时高压洪水远超项目既有防洪设施承受能力。外围市政道路积水最深约 3.5 米,A71 莆田祥和木兰印象地下车库负二层灌满、负一层被泡最深约 2.3 米

但项目通过前置准备和及时处置,守住了三条底线:

🛡️
人员零伤亡
生命安全底线守住
🚗
车辆零泡水
地库车辆及时转移
💬
零有效投诉
全过程对客透明
📌 A71 莆田祥和木兰印象实战经验值得借鉴
核心问题:洪水突破防线、地库最终被泡,这个项目为什么还能做到人员零伤亡、车辆零泡水、全过程零有效投诉?
莆田暴雨现场,视频来源网络
复盘
优秀打法复盘:项目做对了什么
四条主线贯穿"前置—响应—沟通—避险"全过程(点击标题或左右切换查看)
风险前置
对客移车
全程播报
预警避险

风险前置:吸取教训,提前完成防洪升级

把治理做在汛期之前

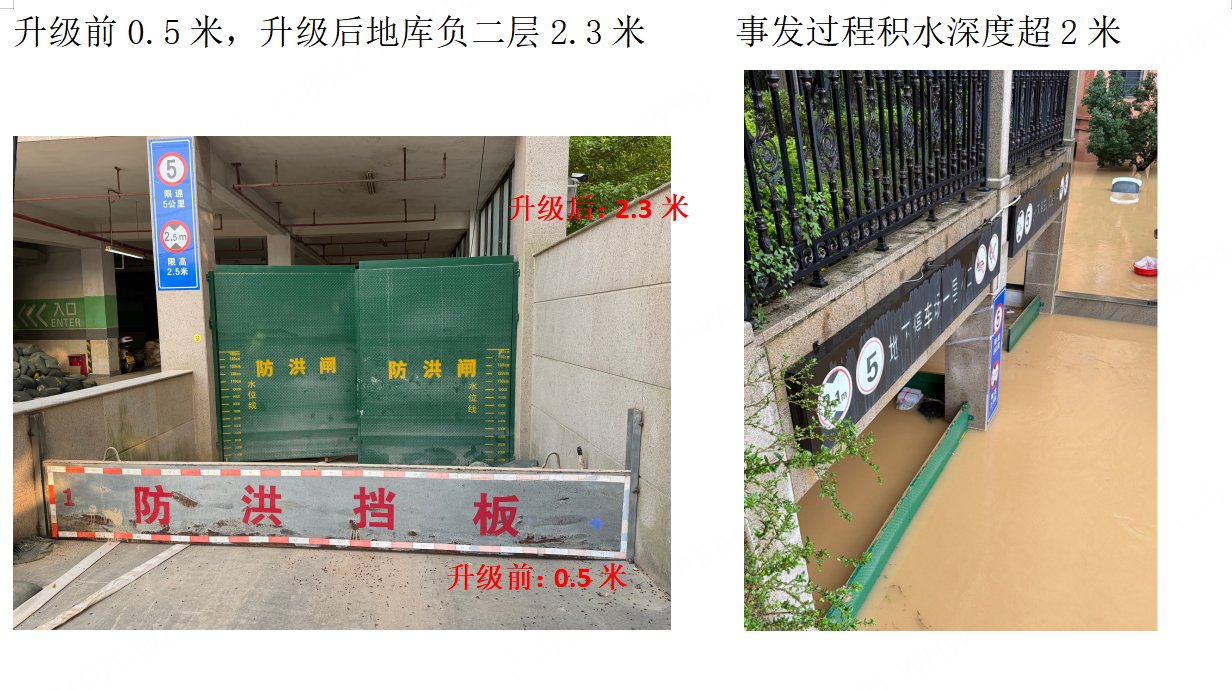

2023 年受台风"杜苏芮"影响,项目外围市政道路积水约 30 厘米,地下车库负二层因排水不及时出现少量进水。事件发生后,结合项目临河风险被评定为防汛高风险项目,并按高风险标准完成设施和物资升级:

  • 负一层地库出入口由原 0.5 米防洪挡板升级为 2 米防洪闸
  • 负二层防洪闸加高至 2.3 米
  • 足额配置柴油抽水泵 2 台、沙袋 1700 个、防洪大沙袋 200 个及照明等防汛物资。

项目没有继续依赖历史经验,而是将临河、低洼、道路汇水及地下空间进水路径纳入风险评估,把防洪设施升级、物资补强和隐患治理全部前置到汛期之前。

经验提炼:防汛的关键,不是险情发生后投入多少人抢险,而是能否吸取历史教训,提前识别风险、提前完成治理。

对客移车第一时间响应:挡水与移车同步

不把希望全部押在防洪闸上

发现地库进水风险后,项目立即启动紧急移车流程。在安装防洪闸、组织现场布防的同时,第一时间联动远程,通过群发短信、AI 外呼,同步通过业主群、管家一对一通知,全覆盖提醒业主转移车辆,尽可能抢抓进水前的黄金窗口。

关键做法

  • 发现风险立即启动:出现地库入口积水、外围水位快速上涨、河道倒灌预警或短时强降雨等情况,不等待积水进入地库,立即发布移车通知;
  • 5 分钟内全量触达:第一时间向全体业主推送移车短信,同步启动 AI 外呼,并在业主群发布紧急通知;
  • 建立未移车辆清单:现场快速核查剩余车辆,登记车牌、车位及联系方式,动态更新转移进度;
  • 对未响应车主精准提醒:管家、客服逐一电话联系,确保通知到人、过程留痕;
  • 险情升级强化通知:启动园区广播、出入口扩音提醒和现场引导,持续督促撤离;
  • 达到危险条件立即清场:洪水快速上涨、现场失去安全作业条件时,立即停止移车,禁止人员进入地库,转入人员避险和区域封控。
经验提炼:极端风险下,防洪闸封堵、移车必须同步启动,不能把全部希望押在防洪设施上。一旦现场不具备安全条件,立即从"抢时间移车"转为"保人员安全"。

全过程对客播报:忙于现场处置,也不忽视沟通

信息差就是焦虑和投诉的来源

部分项目在抢险、排水和设备恢复中容易把全部精力投入现场,忽视对客信息发布。信息不及时,业主看不到现场情况和物业动作,容易因信息差产生焦虑、误解和投诉。项目将客户沟通同步纳入应急处置,从预警、移车、险情升级,到地库进水、退水清理和恢复开放,持续发布真实进展,最终实现全过程零业主有效投诉

关键做法

  • 预警阶段及时提醒:发布台风动态、安全提示和移车通知,让业主提前准备;
  • 抢险阶段持续播报:以照片、短视频形式播报巡查、水位、布防、值守和抢险进展;
  • 险情变化如实说明:水位上涨或地库进水后不回避、不隐瞒;
  • 恢复阶段定时更新:通报排水清淤、设备检查、道路恢复和开放计划;
  • 重点客户主动关怀:对独居老人、孕妇、病患等开展点对点联系、上门关怀;
  • 成立专项沟通小组:专人收集信息、审核发布、回应问题,避免现场忙、信息断。
经验提炼:客户沟通不是事后解释,而是应急处置的重要组成部分。既要让业主知道"发生了什么",更要让业主看到"物业正在做什么、下一步准备怎么做"。

预警即响应、超限即避险:动态研判守底线

明确"抢险转避险"的临界条件

收到预警后,项目迅速进入防汛状态,同步开展设备检查、清排疏通、水位监测和人员值守,并根据外部水位及设施受力情况动态升级响应。

关键做法

  • 检查水泵、配电、备用电源及防洪设施;
  • 清理雨水口、排水沟和地库入口;
  • 持续监测河道、道路及地库入口水位;
  • 防洪闸出现松动、水位接近或超过设防高度时,立即停止冒险抢险;
  • 及时清退地库人员、封控入口,从"继续挡水"转入"人员避险"。
经验提炼:预警响应既要做到设备可用、排水畅通、水位可见、风险可判断,也要明确临界条件。超出设施防御能力后,及时清场、果断封控,才是守住人员安全底线的正确决策。
警示
案例还暴露了什么问题
推广优秀打法的同时,更要补齐风险短板(点击标题或左右切换查看)
1防洪闸支撑锚固
2非机动车被泡起火

问题一防洪闸只重高度,忽视支撑与锚固

项目虽按高风险要求配置 2 米高防洪闸,但斜撑与闸体存在间隙,底部锚固可靠性不足。持续水压和洪水冲击下,斜撑容易松动、滑移甚至失效。

暴露问题

  • 验收只关注防洪闸高度,忽视整体结构可靠性;
  • 斜撑顶部未锁紧,底部缺少可靠支座和锚固;
  • 闸板、立柱、斜撑、连接件与基础未形成完整受力体系;
  • 日常演练重安装速度,轻实装受力验证;
  • 将"安装完成"等同于"能够有效挡水"。

整改重点:防洪闸验收不能只量高度,必须同步检查

  • 闸板、立柱和连接件是否稳定、齐全;
  • 斜撑顶部是否锁紧、底部是否可靠锚固;
  • 安装后是否存在间隙、松动和滑移;
  • 整体受力体系是否经过实装验证。
核心警示:防洪闸不是高度达标就合格。闸板、立柱、斜撑、连接件和锚固基础必须形成完整、稳定、可靠的受力体系。
── 闸失守非偶然,锚固有要诀 ──
👉 点击拆封锚固锦囊

问题二只关注汽车被泡,忽视非机动车次生起火风险

项目重点组织地库汽车转移,但对地下非机动车停放区、充电区及园区低洼区域的电动自行车关注不足。车辆泡水后,电池、线路、控制器及充电接口可能受损,未经检测便启动或充电,可能引发短路、热失控、起火甚至爆燃。地库恢复完毕后,巡逻人员及时发现一辆疑似泡水电动车冒烟,项目随即报警并启动应急预案,采取水基型灭火器将初期火灾控制,消防到场后将车辆转移至地面空旷区域,因发现及时、处置及时,未造成人员伤亡和财产损失。

暴露问题

  • 只统计、转移汽车,未同步覆盖低洼区域电动自行车;
  • 退水后只关注排水清淤,未登记排查泡水车辆;
  • 未及时停止受影响区域充电设施运行;
  • 泡水车辆与正常车辆混停,未设置隔离警示;
  • 未通知车主专业送检,以"暂未冒烟"误判车辆安全。

整改重点:将非机动车同步纳入防汛全过程管理

  • 进水前及时转移;
  • 进水后停充断电;
  • 退水后逐车登记、隔离警示;
  • 通知车主专业送检,未经检测不得启动、充电;
  • 加密巡查异常发热、异味、鼓包、冒烟等情况。
核心警示:水退了,不代表风险结束。泡水非机动车未经专业检测,不得启动、不得充电、不得与正常车辆混停。
── 退水非终局,且拆此锦囊 ──
👉 点击拆封锦囊妙计
行动
对所有项目的行动要求
从隐患治理、分级配置到验收、演练、播报,逐项落地(点击标题或左右切换查看)
1隐患逐项治理
2防汛分级配置
3防洪闸支撑有效
4移车流程演练
5对客播报

1区分内外部进水隐患,沿完整水流路径逐项治理

外部进水隐患:河道/湖库/泄洪通道/堤防险情;市政道路与项目内外高差;园区低洼点及外围汇水路径;地库出入口及两侧绕流通道;下沉广场、采光井、通风井等低位开口;外部施工基坑、未交付区域连通风险;市政雨污水管网倒灌、返涌风险。

内部进水隐患:地下空间连通口、坡道及防火分区;管沟、结构缝、穿墙孔洞及电缆沟;未封堵孔洞、废弃管道及隐蔽进水通道;地库排水泵、集水井及强排能力不足;配电、备用电源及应急供电缺失;地下非机动车库、充电区域及重要设备房;建设/改造/未交付区域串水风险。

治理要求:每个重大隐患必须建立清单,明确"永久整改措施+临时防守方案+责任人+完成时限+实测验收标准"。未整改、未验收不得销项;暂时无法整改的须专项报备并落实临时防守措施。

2重新评估防汛等级,配置匹配风险的防御能力

综合项目标高、外围极端水位、临河泄洪、施工连通和历史进水情况,重新评定防汛等级。按现行要求配置新型防洪闸:

  • 高风险防洪闸不低于 2 米
  • 中风险防洪闸不低于 1.5 米
  • 低风险防洪闸不低于 1 米

同步配置与风险等级匹配的大流量移动泵、备用电源及应急物资。防洪闸必须做到:闸板稳、立柱牢、连接紧、斜撑有效、底部锚固、基础可靠、安装快速、人员会用

3重新验收防洪闸完整受力体系

所有项目立即开展防洪闸专项检查,发现以下问题必须限期整改:支撑杆与闸体存在明显间隙;斜撑顶部无法锁紧;斜撑底部仅靠摩擦顶撑、缺少可靠锚固;坡道地面未设有效水平锚固基础;连接件、插销或横向锁定装置缺失;闸板、立柱、支撑杆松动或变形;无法形成完整稳定受力体系;员工不会安装或安装时间过长。

整改后:必须开展实装、实测、实操验收,重点验证安装时效、结构稳定性和整体受力可靠性,不能只看采购数量、设备照片和闸板高度。

4练熟应急流程,前置启动客户移车

围绕"预警研判、提前布防、车辆转移、险情处置、封闭撤离"组织实战演练,逐项明确:谁监测水位、谁决定安装防洪闸/启动强排、谁发布移车通知、谁追踪未移车辆、谁负责人员清场、谁负责安全断电封控、谁负责现场警戒与对客播报、达到什么条件转入人员避险。

高风险项目必须设置对客移车启动阈值。一旦达到条件,立即通过 业主群+批量短信+AI 外呼+一对一消息+人工电话 同步通知,防洪闸布防与车辆转移必须同时启动。当水位快速上涨、设施松动或失去安全作业条件时,必须立即停止移车抢险、组织撤离并封闭地库。

5全过程对客播报,做到险情公开透明

提前准备分阶段信息模板并做到"及时、真实、连续、清晰、留痕":

  • ① 暴雨预警及移车通知;② 防洪闸布防及地库封控;③ 外部水位和险情变化;
  • ④ 防洪设施异常或地库进水通报;⑤ 人员撤离及安全提示;⑥ 退水、清淤和设备检查进度;
  • ⑦ 泡水车辆登记、隔离及专业送检提醒;⑧ 地库恢复开放通知。
原则:客户沟通不是事后解释,而是应急处置的重要组成部分。既要让业主知道发生了什么,也要让业主看到物业正在做什么、下一步准备怎么做。
结语
结论:既要补齐治理短板,更要提升应急处置能力

这个案例最值得推广的,不光是前置整改 2 米新型防洪闸,而是面对超标准洪水,项目通过提前治理、快速响应、同步移车、果断避险和持续沟通,最终守住了:人员零伤亡、地库汽车零泡水、全过程零业主有效投诉。

防汛不能只靠硬件。既要补齐防洪闸支撑、锚固等设施短板,更要练熟监测预警、车辆转移、人员清场和避险转换等应急流程。

⚠ 警钟:防洪闸高度达标,不等于设施可靠;地库积水退去,不等于风险结束。
下一场极端暴雨,地库还能守住吗?
查看地库防汛实战指南,提前设防、逐项落地
前往指南
